Xây Dựng 47 - C47 > Nhân vật - Sự kiện > Tin tức > C47: Cập nhật tiến độ thi công Đập Nam Pha, Nam Phak và Phouphong – Dự án thủy điện Nam Phak

25/11/2022 by

C47: Cập nhật tiến độ thi công Đập Nam Pha, Nam Phak và Phouphong – Dự án thủy điện Nam Phak

Dự án thủy điện Nam Phak nằm ở góc Tây Nam của Cao nguyên Bolaven, cách Paksong khoảng 10km về phía Tây Nam của khu vực phía Nam nước CHDCND Lào và tận dụng lợi thế về độ cao chênh lệch 700m giữa cao nguyên và đồng bằng về phía Nam. Dự án sẽ tập hợp dòng chảy từ một số dòng chảy trên cao nguyên chảy chung theo hướng Tây Bắc và Tây Nam và chuyển dòng chảy này qua hai dòng chảy đến hồ chứa Nam Pha. Sơ đồ ưu tiên bao gồm hai hồ chứa và hai cơ sở phát điện, trong đó cơ sở lớn hơn nằm trên bờ Houay Namphak ở chân vách đá cao nguyên, dự án có tổng công suất lắp đặt 128MW. Công ty Cổ phần Xây dựng 47 (HOSE: C47) là đơn vị đảm nhận thi công Đập Nam Pha, Nam Phak và Phouphong, với tổng giá trị gần 800 tỷ đồng.

Ảnh tổng thế Dự án Thủy điện Nam Phak.

Ngay sau khi tiếp nhận mặt bằng thi công ngày 25/8/2022, C47 đã tập trung nhân lực và thiết bị, đẩy nhanh triển khai các hạng mục thi công theo kế hoạch đã được duyệt.

Bãi tập kết thiết bị xe máy của C47.

Đến nay, C47 đã cơ bản hoàn thành các hạng mục như: Kho mìn, Xưởng sửa chữa, Nhà kho, Nhà Ban điều hành…, bên cạnh đó, các hạng mục như: Phát quang rừng (vai phải đập Nam Pha, đập Phou Pong, bãi thải số 1,2, 6) đạt hơn 287.000 m2; thi công đào đất hố móng, đắp đá đường thi công TC12, TC04, TC06, R3 đạt 84.000 m3 đất đá các loại, cũng đảm bảo tiến độ đề ra.

Phát quang, mở đường tiếp cận đập Phou Pong.

Đắp đá đường thi công.

Hiện nay, C47 đang tập trung nhân lực và thiết bị, tổ chức thi công liên tục 3 ca/ngày, trong đó ưu tiên thi công phạm vi hố móng đập (Nam Pha, Phou Pong) để hoàn thành mục tiêu tiến độ của dự án.

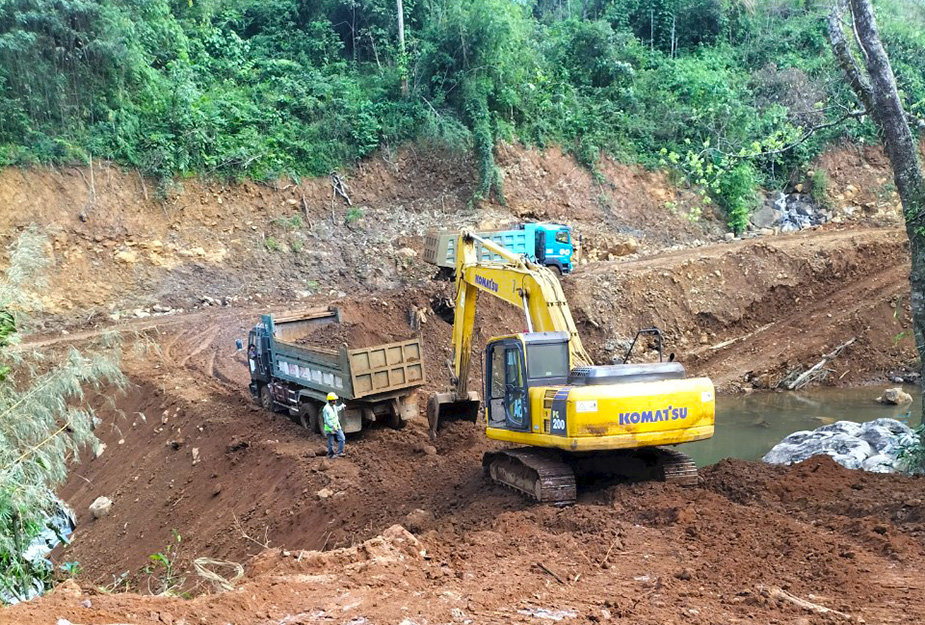

Đào hố móng đập Nam Pha.
Lắp đặt cống ngầm đường thi công vai trái đập Phou Pong.
